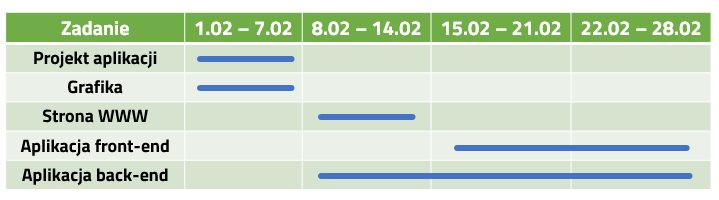

Zaprezentowany diagram Gantta odnosi się do projektu IT. Przy założeniu, że każdy członek zespołu dysponuje wystarczającymi umiejętnościami do realizacji każdego z zadań oraz że do każdego zadania można przypisać jedynie jedną osobę, która poświęci na zadanie pełny dzień pracy, to minimalna liczba członków zespołu powinna wynosić:

- A4 osoby
- B1 osobę
- C2 osoby
- D5 osób
Poprawna odpowiedź: C. 2 osoby
Kliknij odpowiedź, którą uważasz za poprawną.
Wyjaśnienie
Wybrana odpowiedź jest trafna, bo minimalna liczba członków zespołu wynosi właśnie 2 osoby. W projekcie przedstawionym na diagramie Gantta, kluczowe jest zwrócenie uwagi na to, ile zadań nakłada się w danym tygodniu – a nie łączna liczba zadań. Największe obciążenie zespołu wypada na okresy, gdzie równolegle realizowane są dwa zadania, np. w pierwszym tygodniu są to Projekt aplikacji i Grafika, później w ostatnim tygodniu dwie aplikacje: front-end i back-end. W żadnym momencie nie występuje potrzeba, by więcej niż dwie osoby pracowały równolegle nad różnymi zadaniami. To bardzo praktyczna sytuacja – w realnych projektach IT planuje się obłożenie pracą właśnie przez analizę diagramu Gantta, by nie generować sztucznego przestoju lub nadmiaru ludzi. Moim zdaniem taka optymalizacja zespołu to podstawa w IT, bo pozwala ograniczyć koszty i lepiej zarządzać zasobami. Warto pamiętać, że zgodnie z dobrymi praktykami zarządzania projektami, np. w metodykach PMBOK czy Prince2, zawsze analizuje się ścieżki krytyczne i równoległość zadań, dokładnie w taki sposób, żeby nie dublować niepotrzebnie rąk do pracy. Świetnie, jeśli już na etapie planowania potrafisz to zauważyć i wyciągnąć praktyczne wnioski – to naprawdę przydaje się potem przy rozpisywaniu harmonogramów na czasach rzeczywistych projektów.
🤖 Wyjaśnienie generowane przez AI – weryfikuj w oficjalnych źródłach.
