Do wykonania wykopu pod kolektor sanitarny o długości 1 600 m zostanie wykorzystana koparka o średniej wydajności 10 mb/godz. Na którym harmonogramie prawidłowo zaplanowano jej pracę?

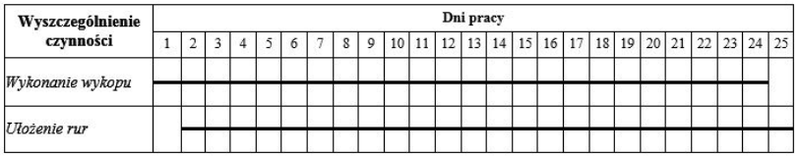

- AHarmonogram 1

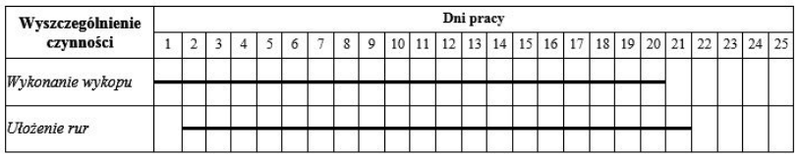

- BHarmonogram 3

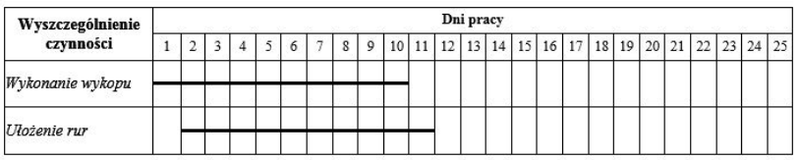

- CHarmonogram 2

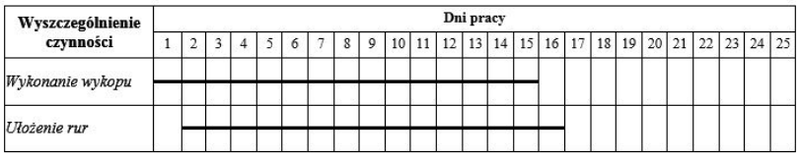

- DHarmonogram 4
Poprawna odpowiedź: B. Harmonogram 3
Kliknij odpowiedź, którą uważasz za poprawną.
Wyjaśnienie
Tutaj mamy do czynienia z zadaniem, które wymaga precyzyjnego podejścia do planowania robót ziemnych i układania kolektora sanitarnego. Wykop pod kolektor o długości 1600 m przy średniej wydajności koparki 10 mb/godz. to w praktyce 160 godzin pracy samej koparki, czyli – przy standardowej 8-godzinnej dniówce – 20 dni roboczych. Harmonogram 3 przewiduje właśnie taki czas realizacji tej czynności, co jest zgodne z zasadami logiki budowlanej, technologią robót ziemnych i ogólnie przyjętymi normami czasowymi. W praktyce, prawidłowe zaplanowanie prac nie tylko pozwala na uniknięcie przestojów, ale też zapewnia ciągłość pracy zespołu montażowego, który układa rury za koparką – dokładnie tak, jak to widać na wybranym harmonogramie. Harmonogram 3 umożliwia też odpowiednie rozłożenie sił i środków, nie wymuszając na koparce nienaturalnego tempa pracy ani nie generując zbędnych przerw dla ekipy montującej rury. Z mojego doświadczenia wynika, że takie podejście minimalizuje ryzyko błędów wykonawczych oraz pozwala na lepszą koordynację całej budowy. Warto pamiętać, że przy tego typu zadaniach zarówno tempo, jak i kolejność robót mają kluczowe znaczenie – tu wszystko się zgadza i harmonogram jest zgodny z dobrymi praktykami branżowymi.
🤖 Wyjaśnienie generowane przez AI – weryfikuj w oficjalnych źródłach.
